高質量發展看“浙”里 | 浙能臺二電二期擴建工程3號鍋爐水壓試驗一次成功
本網訊 7月11日23時28分,省“千項萬億”工程——浙能臺二電二期擴建工程3號鍋爐水壓試驗一次成功,67000多道承壓焊口無一泄漏,焊接質量合格率100%,標志著3號鍋爐本體承壓部件的安裝質量得到關鍵檢驗,為后續機組整套啟動和并網投產奠定了堅實基礎。

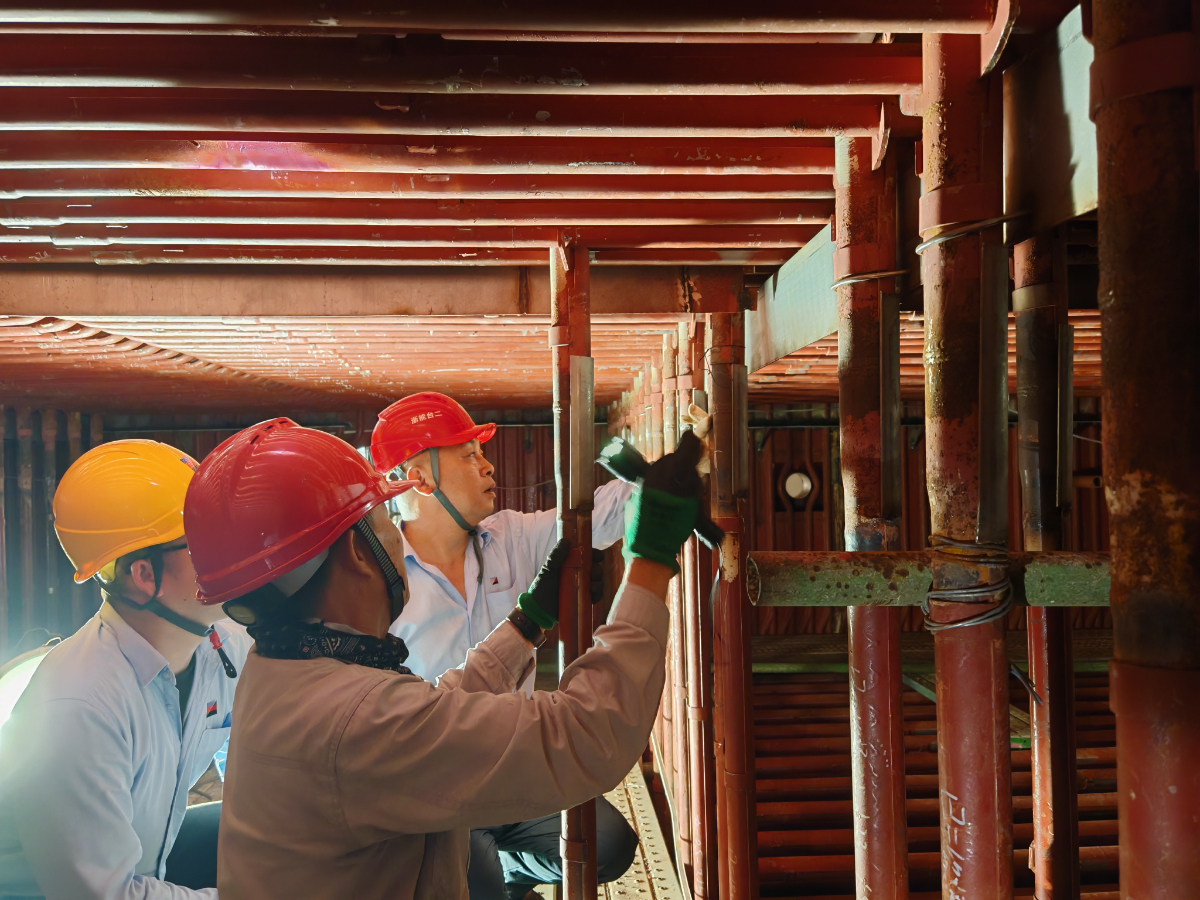

浙能臺二電3號鍋爐水壓試驗過程中,試驗人員對鍋爐本體、閥門、管路等部位進行全面檢查。 劉凱銳 攝
鍋爐水壓試驗是檢驗承壓部件強度及嚴密性的關鍵工序,直接關系機組投運后的安全可靠性。浙能臺二電二期3號鍋爐采用超超臨界參數、變壓運行直流爐技術的塔式鍋爐,水壓試驗包括一次汽系統、一次再熱器系統和二次再熱器系統。其中一次汽系統試驗壓力高達41.88兆帕,一次再熱器試驗壓力16.97兆帕,二次再熱器試驗壓力5.45兆帕,試驗范圍覆蓋省煤器、水冷壁、過熱器、再熱器等核心部件及復雜管路系統,技術難度與風險管控要求極高。
為確保試驗順利開展,浙能臺二電聯合設計、制造、施工、監理等單位成立專項工作組,提前進行統籌部署,組織專家對焊接工藝、材料強度、密封性能等關鍵環節進行多輪評審。同時,嚴格跟蹤鍋爐部件到貨與安裝進度,確保焊口100%無損檢測合格,開展全流程風險預控演練,嚴格落實應急預案,為試驗提供全方位保障。

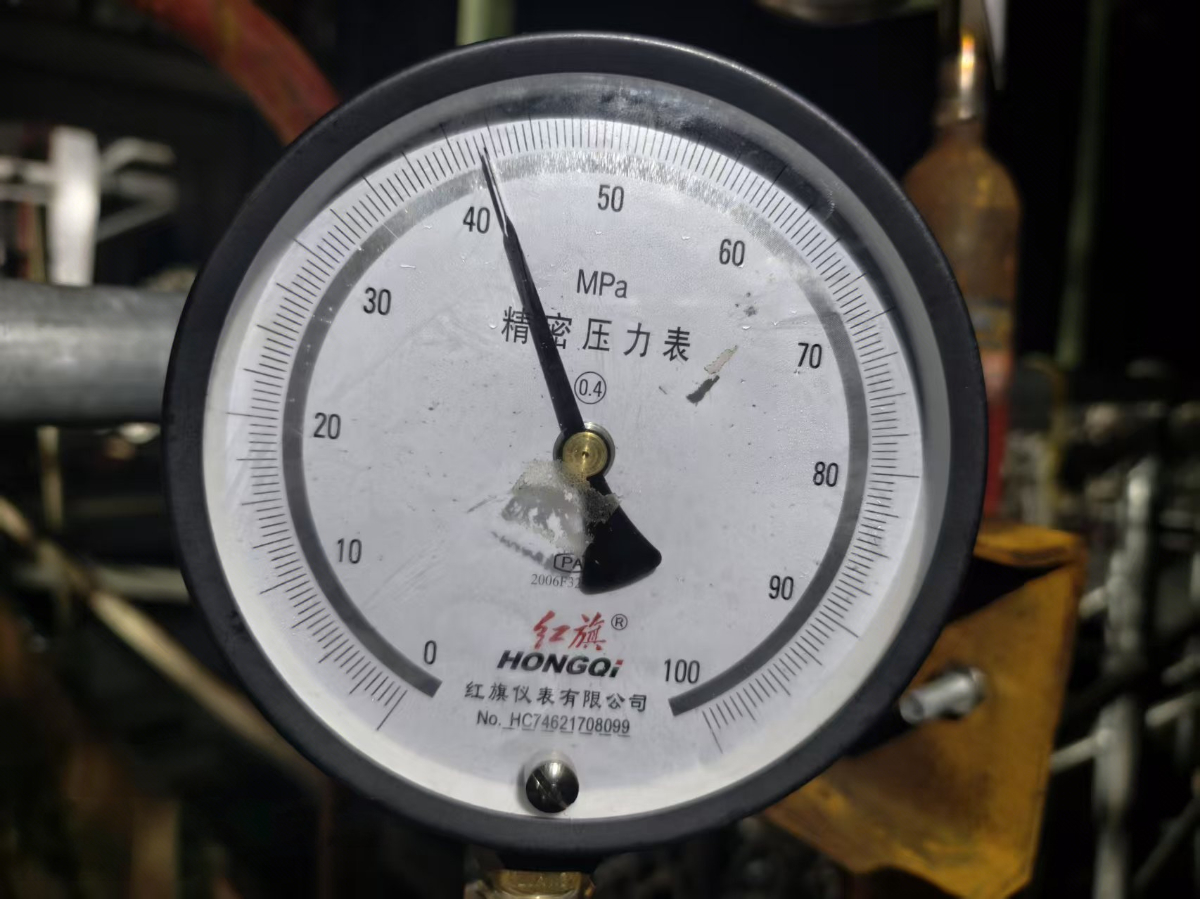

浙能臺二電二期3號鍋爐一次汽系統成功穩壓41.88兆帕20分鐘。劉凱銳 攝
7月11日上午9時,一次汽系統率先啟動試驗,操作人員嚴格按照方案控制升壓速率,將一次系統逐步升壓至41.88兆帕超壓試驗壓力,成功穩壓20分鐘后,操作人員將系統壓力降至工作壓力,經全面檢查未發現破裂、變形及漏水現象,試驗一次成功。隨后,一次再熱器和二次再熱器系統相繼完成試驗,同樣一次成功。期間,浙能臺二電、各參建單位、監理等相關人員全程旁站監督,實時監測壓力、溫度等參數,確保全過程符合技術規范。

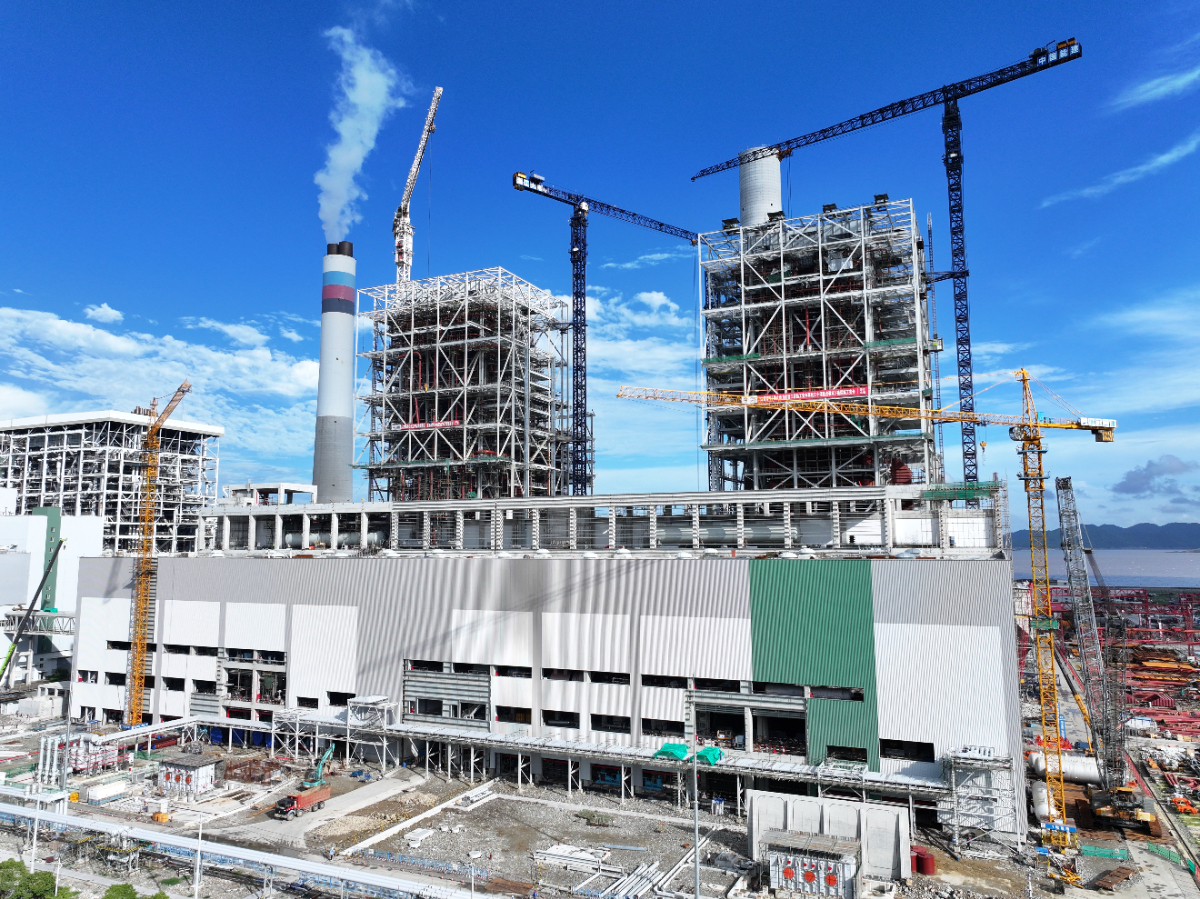

浙能臺二電二期擴建工程。 俞琬 攝
浙能臺二電二期擴建工程項目是浙江省“十四五”重大建設項目、省能源“綠保穩”工程與擴大有效投資“千項萬億”工程,建設兩臺100萬千瓦級超超臨界二次再熱燃煤發電機組,投產后年發電量達100億千瓦時。接下來,浙能臺二電將繼續抓好“安全、質量、進度、成本”四大控制,緊盯鍋爐保溫、酸洗、吹管等關鍵節點,向著3號機組年內投產的目標奮力沖刺,為保障浙江省電力供應和區域經濟發展注入強勁動力。
