高質量發展看“浙”里 | 浙能臺二電3號機發電機定子吊裝就位一次成功
本網訊 6月22日,省“千項萬億”工程——浙能臺二電二期擴建工程3號機發電機定子順利吊裝就位,標志著汽輪發電機本體設備正式進入安裝高峰期,為年底3號機組投產奠定堅實基礎。

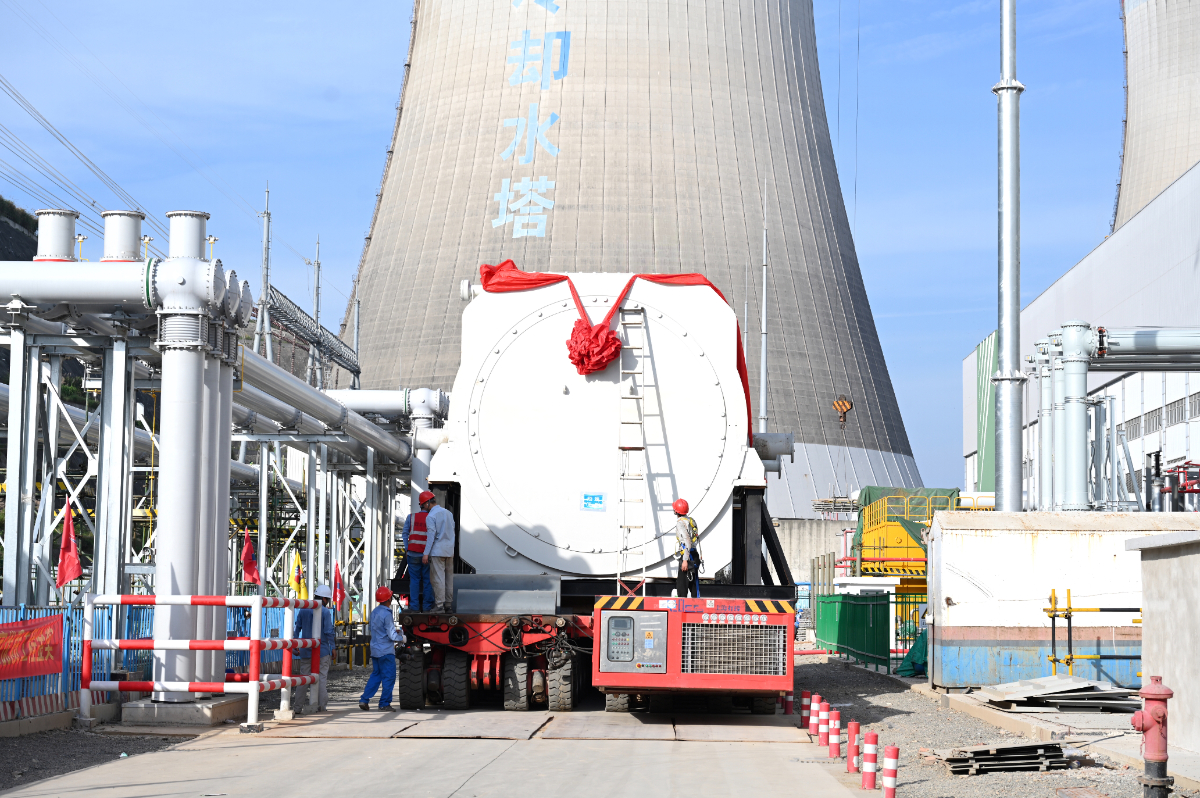

6月22日,浙能臺二電二期3號機發電機定子吊裝就位一次成功。 俞琬 提供
發電機安裝是電廠建設的核心環節,直接決定機組投運后的發電效率與穩定性。浙能臺二電二期擴建工程3號發電機于今年5月底在制造廠內完成定子總裝工序,以整體型式搭乘貨輪運輸,并全程通過GPS進行實時動態監控,歷經20余天安全抵達臺二電碼頭,借助碼頭浮吊完成卸船作業,再經由廠內大件專用運輸車平穩運抵二期汽機房吊物口。
本次吊裝的發電機定子重量達491噸,長11.2米,寬5.2米,高4.7米,是汽機房?jī)?nèi)最重的單件設備。為確保定子能從汽機房吊物口精準吊裝至運轉層指定安裝位置,浙能臺二電系統謀劃、科學部署,提前制定專項吊裝方案,吊裝前開展嚴格的技術、質量及安全交底。當日上午9時10分,3號機發電機定子開始起吊,在現場起重人員和技術人員的緊密協作、精準操作下,定子穩穩落位在臺板上、一次吊裝成功。
當日上午9時10分,3號機發電機定子開始起吊,在現場起重人員和技術人員的緊密協作、精準操作下,經起鉤、懸停、提升、轉向、行走、下落、調整等動作后,定子穩穩落位在臺板上,一次吊裝成功,圓滿完成吊裝任務。

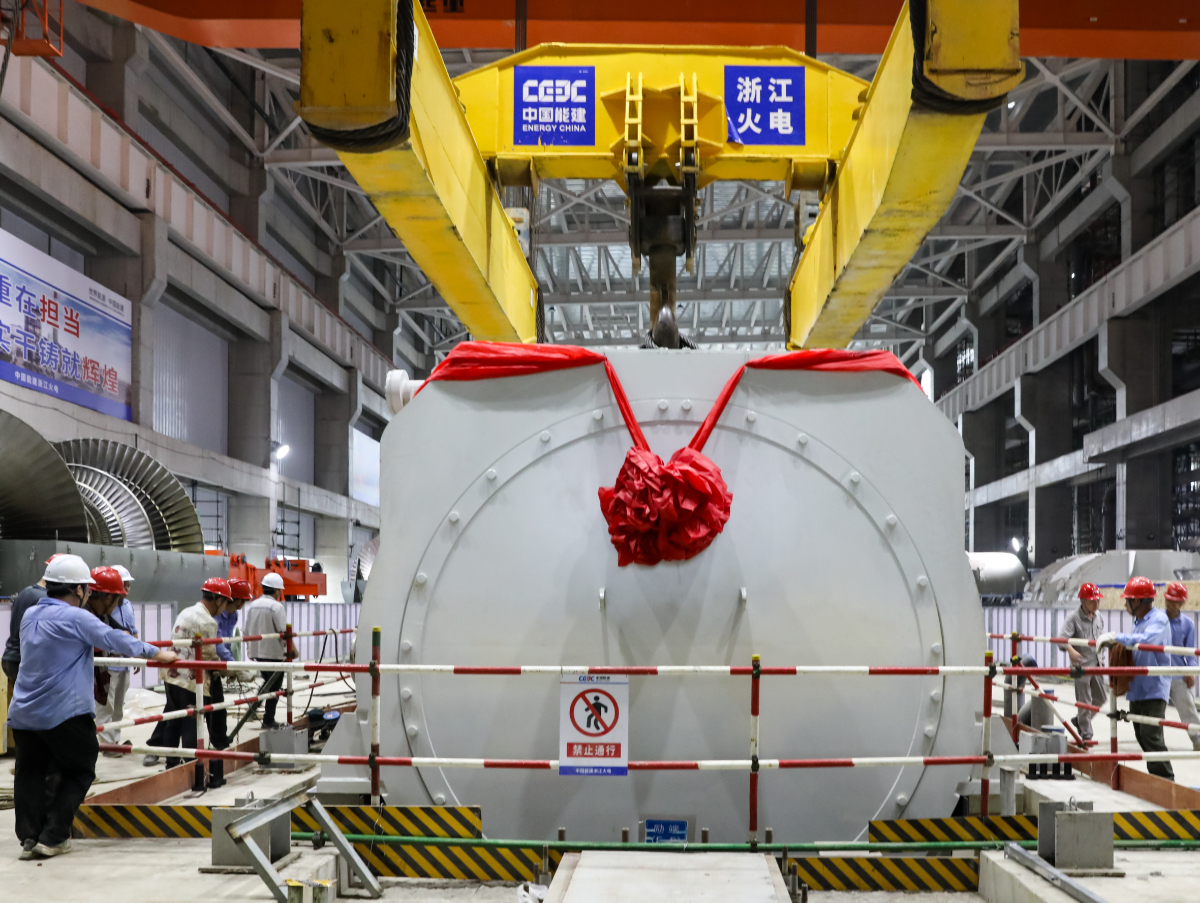

浙能臺二電二期3號機發電機定子進行起吊前準備。 俞琬 攝
據悉,浙能臺二電3號汽輪機超高壓缸、高壓缸、中壓缸均已在近期完成吊裝。自項目動工以來,浙能臺二電二期擴建工程錨定“好、快、省”建設目標,全力抓好“安全、質量、投資、進度”四大控制,建設兩臺100萬千瓦級超超臨界二次再熱燃煤發電機組。項目投產后,年發電量預計可達100億千瓦時,將為保障浙江省電力供應和區域經濟發展注入強勁動力。
